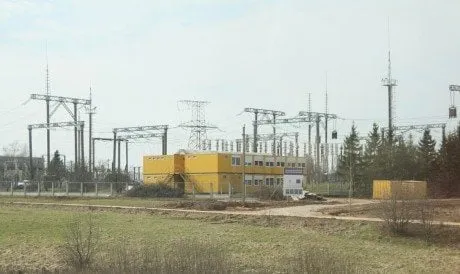

Alytaus pašonėje vyksta darbai. Atnaujinama, plečiama Alytaus transformatorių pastotė. „Pilnu tempu. Ir toliau bus tik daugiau judesio bei pasikeitimų“, - pranešė elektros perdavimo sistemos operatoriaus „Litgrid“ atstovė Vilija Railaitė.
„Pastotės viduryje buvo pastatytas naujas pastotės valdymo pultas. Šiemet pulte buvo sumontuota dalis relinės apsaugos ir automatikos spintų, pastotėje įrengtas įžeminimo kontūras, įrengti pirmieji pamatai įrenginių montavimui“, - informavo Alytaus transformatorių pastotės rekonstrukciją, plėtrą vykdanti Algirdo Žilinskio ir ko uždaroji akcinė bendrovė. Pasak jos rinkodaros vadovo Aurelijaus Daškevičiaus, balandžio mėnesį planuojama baigti rekonstruojamo 330 kV skirstyklos objekto projektavimo darbai, kurie buvo pradėti praėjusį rudenį. Šioje, nuo kelio geriausiai matomoje, pastotės dalyje buvo ir vykdomi sklypo paruošimo darbai - įrengti vandentiekio ir nuotekų tinklai. 330 kV skirstyklos rekonstrukciją planuoja užbaigti 2015 metų birželį.
Planuojant atidaryti platesnį darbų frontą, bus atsiųsta keletas papildomų brigadų. Jų apgyvendinimui sumontuotos gyvenamosios patalpos. Aplink pastotę guli naujai surinktos 5 didelės metalinės atramos. Atramos bus sumontuotos ant pamatų ir ant jų nutiesti laidai, bus išmontuoti skirstykloje esantys senieji įrengimai ir vietoje jų bus sumontuoti nauji.
Pastate bus baigtos sumontuoti relinės apsaugos ir automatikos spintos. Visi įrenginiai bus išbandyti ir tuomet apmokysime užsakovo personalą kaip dirbti su naujais įrenginiais. Šiuo metu šioje dalyje atlikta darbų už 2,5 mln. litų, o 110 kV dalyje jau investuota daugiau nei 7 mln. litų.
Atnaujinus 330 kV skirstyklą, prie jos bus prijungtos dvi naujos 330 kV elektros perdavimo linijos, eisiančios link nuolatinės srovės intarpo ir link Kruonio hidroakumuliacinės elektrinės. Skirstykla veiks kartu su nuolatinės srovės intarpu bei 400 kV skirstykla, kurių projektavimą ir statybą atliks kitas rangovas.
